白鹤滩水电站有新进展!

  来源:云南发布

  3月31日

  由中国能建葛洲坝机电公司承建的

  白鹤滩水电站右岸机电设备

  安装与调试工程顺利完成

  9号机组上机架吊装

  至此

  白鹤滩水电站16台百万千瓦机组

  大型部件全部吊装完成

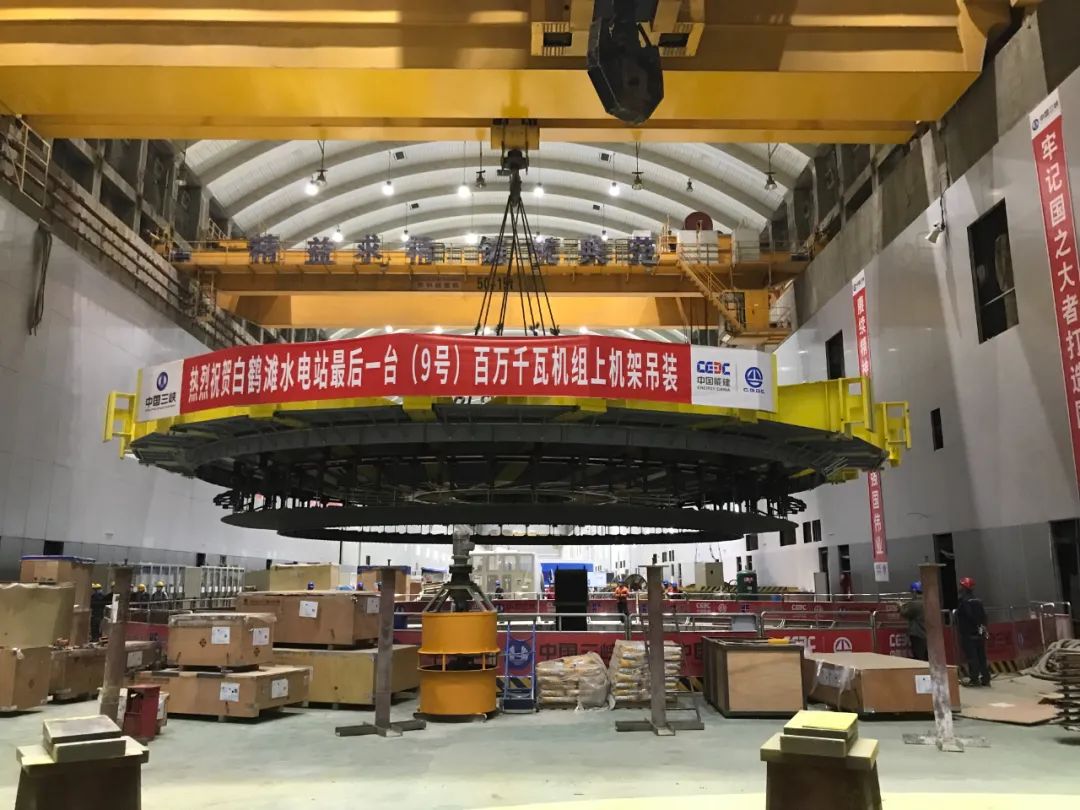

  白鹤滩最后一台(9号)百万千瓦水电机组最后大件成功吊装

  上机架由中心体和支臂组成,最主要的作用是承受来自上导轴承径向力,并与其他部件组成发电机风冷系统的风罩,保证各种工况下发电机系统的轴系稳定性。

  白鹤滩水电站9号机组上机架由1个中心体和20个斜支臂组成,高约2米,直径约21米,是百万千瓦水电机组设备中直径最大件,整体起吊重量约125吨。中国能建葛洲坝机电公司于2月14日开始9号机组上机架组装施工,2月25日组焊完成,2月27日探伤检测合格率100%、第三方抽检合格率100%,以优异成绩顺利通过业主及监理焊接验收,且焊后半径、水平、弦距均满足白鹤滩工程百万千瓦水电机组精品标准。

  为确保大件吊装安全精准到位,吊装前,中国能建葛洲坝机电公司白鹤滩机电项目部施工人员首先对上机架各个部位进行了全面认真清理检查,其次对1300吨桥机各关键部位、吊具进行了安全技术检查,并结合以往吊装经验及附件安装情况,合理布置挂装位置,以保证吊装各环节安全可靠,最后联合监理等相关方进行了整体审验通过,14:28上机架吊装正式开始,用时17分钟。

  9号机组上机架成功吊装,标志着白鹤滩最后一台百万千瓦水轮发电机组总装工作进入收尾阶段,为电站实现今年7月全部机组投产发电目标奠定了坚实基础。

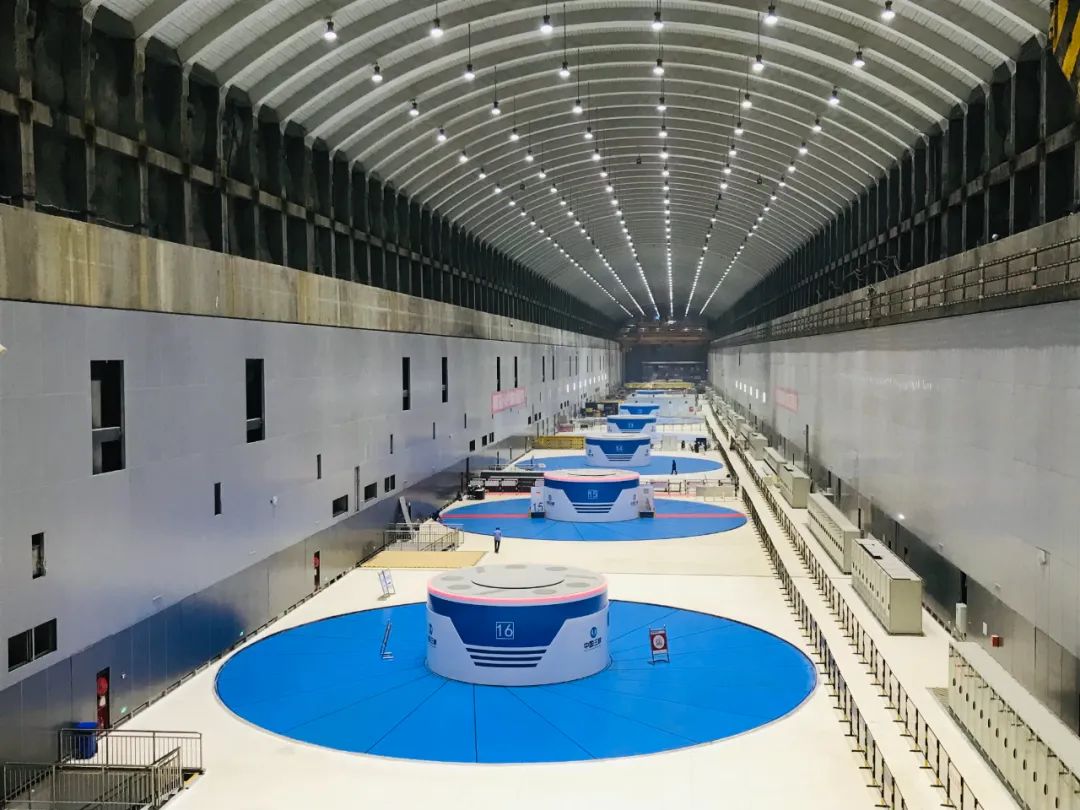

  白鹤滩水电站右岸厂房全景

  白鹤滩水电站位于金沙江干流下游河段上,是目前世界上在建规模最大水电站,多项技术指标位居世界前列,综合难度世界第一,代表着目前世界水电站建设的最高水准。电站左右岸各布置8台100万千瓦水轮发电机组,总装机容量1600万千瓦。其中,右岸电站的8台百万千瓦机组均由中国能建葛洲坝机电公司承担安装与调试施工,其单机容量百万千瓦水轮机组,被称为“世界水电珠峰”。

  截至目前,白鹤滩水电站已有7台机组正式投产发电,后续机组进度满足计划要求。电站建成之后,16台机组每发一天的电,可以为一个城市的16万家庭提供全年的用电量,是仅次于三峡工程的世界第二大水电站。

  撰文:张冬梅

  来源:人民日报客户端云南频道

  编辑:普娅鑫


友情链接
鄂ICP备19019357号-22
